Colinas del Mar

EXCAVACIONES REDES SANITARIAS MANZANA 3

31 Oct: AVANCE DE OBRAS OCTUBRE 2022 – COLINAS DEL MAR

En nuestro Poblado Campestre Colinas del Mar, trabajamos día a día en nuestros avances de obra y estamos comprometidos con el cumplimiento, en el mes de octubre trabajamos en lo siguiente:

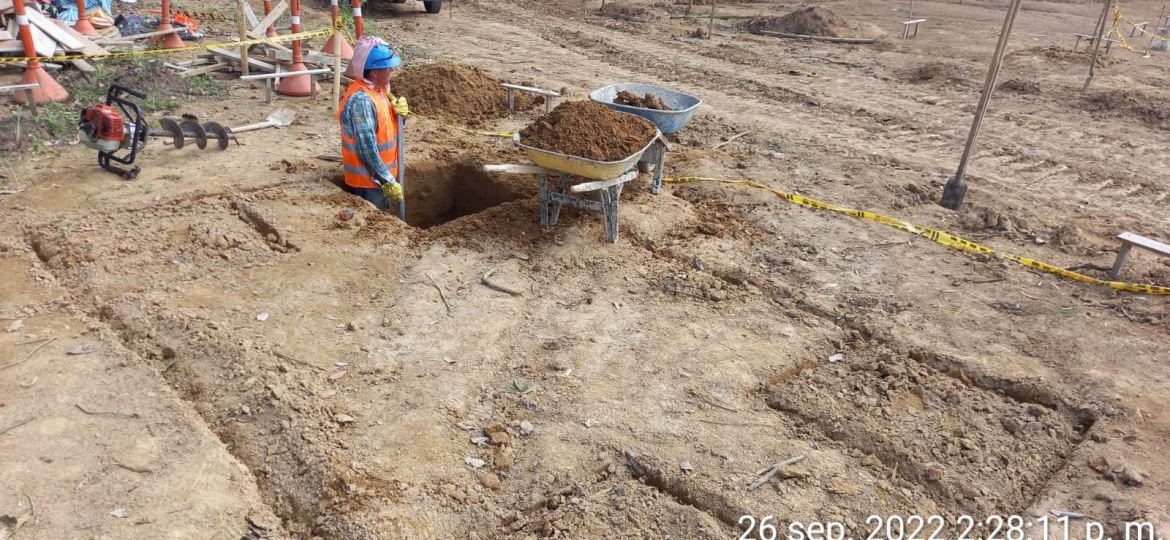

1. Excavación de cimentaciones pórtico de acceso

2. Revegetalización talud zona club

3. Corte zona club

4. Figurado e instalación acero pórtico de acceso

5. Excavación redes sanitarias manzana 3

6. Fundida de vigas de cimentación

7. Fundida de zapatas

8. Lleno con material seleccionado

3. PERFILADA DE TALUD

31 Ago: AVANCE DE OBRAS AGOSTO 2022 – COLINAS DEL MAR

Seguimos trabajando en el avance de obras del Poblado Campestre Colinas del Mar, les compartimos los adelantos realizados durante el mes de agosto de 2022.

1- Excavación de en zona social.

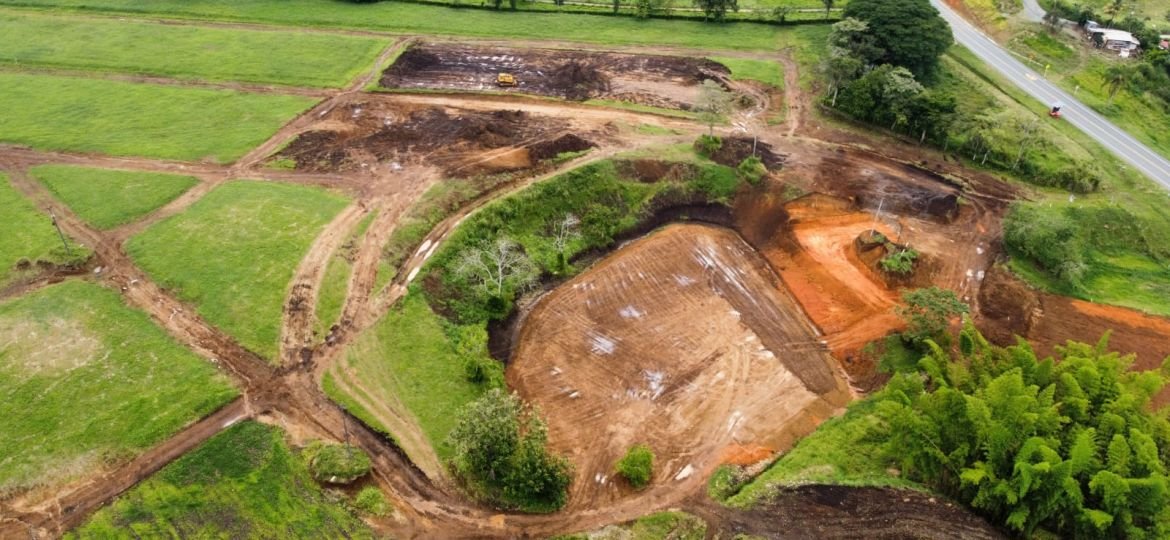

2- Terraplén o Lleno de la Zona club y parqueaderos.

3- Revegetalización de manzanas.

4- Perfilación talud zona club

Localización y replanteo pórtico de acceso

3.4

28 Feb: AVANCE DE OBRAS FEBRERO 2022 – COLINAS DEL MAR

En el Condominio Campestre Colinas del Mar trabajamos día a día en nuestros avances de obra y estamos comprometidos con el cumplimiento, les compartimos los avances de obra correspondientes al mes de febrero.

1- Excavación del material de la vía 04

2- Terraplén o lleno de la zona club

3- Revegetalización de la manzana 8 y 11

4- Detalles de vía 3 y manzana 12

11

31 Ene: AVANCE DE OBRAS ENERO 2022 – COLINAS DEL MAR

El avance de nuestras obras es nuestro principal objetivo, les compartimos los adelantos realizados en el mes de enero.

1- Excavación del material de la manzana 11, 8 y vía 4.

2- Terraplén o lleno de la manzana zona club.

3- Re – vegetalización de la manzana 12, 11.

4- Descapote zona club.

32

31 Dic: AVANCE DE OBRAS DICIEMBRE 2021 – COLINAS DEL MAR

En el Poblado Campestre Colinas del Mar trabajamos día a día para el avance de nuestras obras y por la satisfacción de nuestros propietarios. Les compartimos los avances de obra del mes de diciembre.
1. Descapote manzana 11 y manzana 09
2. Excavación del material de la manzana 11 Y 01.
3. Excavación del material de la vía 03 y manzana 09.
4. Terraplén o lleno de la manzana 11, 12 y vía 03
5. Revegetalización de la manzana 12, 11
6. Descapote zona club.
8. Empradización taludes cuerpo de agua manzana 06

32

30 Nov: AVANCE DE OBRAS NOVIEMBRE 2021 – COLINAS DEL MAR

En el mes de noviembre en el Proyecto Campestre Colinas del Mar avanzamos en las siguientes actividades,

1- Descapote de Mz 3 y 7

2- Excavación del material de la manzana 11 y 12

3- Excavación, terraplén o lleno de la manzana 6

4- Excavación del material de la vía 4 y 2

5- Terraplén o lleno de la manzana 12 y vía 3

6- Terraplén o lleno de la vía 2

7- Revegetalización de la manzana 12

8- Revegetalización de la manzana 6

9- Descapote zona club
